延吉市雨污分流改造项目工程进度公告 (第三阶段)
2024-09-10 标签: 来源:延吉新闻网
为完善城区排水系统,解决城区部分道路汛期积水情况,延吉市城区排水管网雨污分流提升改造一期工程于2024年4月4日正式开工。截至目前,第一阶段(4月4日—6月6日)、第二阶段(6月10日—9月2日)包括园艺路等17条主次干路雨污分流改造工作任务已顺利完成。其中,改造主次干路29.4公里,支路管道5.1公里,恢复道路长度11.3公里,面积11.16万平方米。
第三阶段(9月4日—11月10日):拟完成18个区域道路子项施工,主要对路口、管道连接等位置重点建设。施工区域包括龙湖街(天池路至河堤)、新丰街(天池路至河堤)、金达莱南街(天池路路口)、长白山路(龙东街至金达莱南街)、天池路(昌盛街至金达莱南街)(站前街至丛柳街)、健康路(参花街至局子街)、爱丹路(迎春街至光进街)(太平街至朝阳街)、人民路(光明街至永乐胡同)、友谊路(朝阳街至南阳胡同)(金洲苑至光明街)(太平街路口)、朝阳街(解放路至重阳胡同)、局子街(爱丹路至海兰路)(丰富胡同至友谊路)、光明街(团结路至解放路)、丛柳街过河、新丰泵站、丛柳泵站、铁南路下穿、建工街下穿和富新街等区域道路。
施工期间,请过往车辆和行人按照交通标志指示信息绕行,在此对因施工给大家带来的不便表示歉意,敬请广大市民理解和支持。

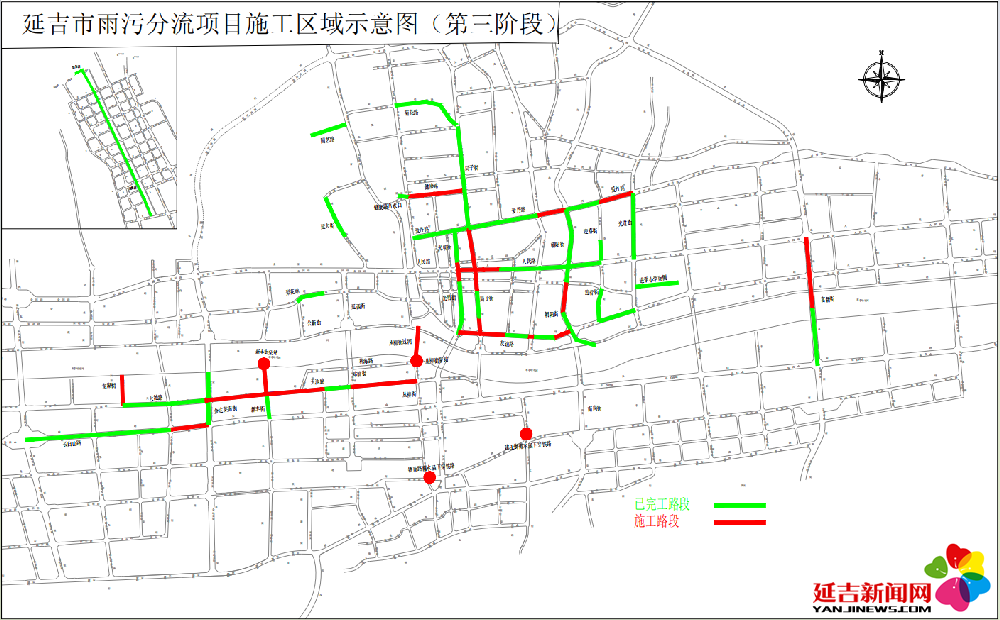

附件:1、延吉市雨污分流项目施工区域示意图(第三阶段)
第三阶段(9月4日—11月10日):拟完成18个区域道路子项施工,主要对路口、管道连接等位置重点建设。施工区域包括龙湖街(天池路至河堤)、新丰街(天池路至河堤)、金达莱南街(天池路路口)、长白山路(龙东街至金达莱南街)、天池路(昌盛街至金达莱南街)(站前街至丛柳街)、健康路(参花街至局子街)、爱丹路(迎春街至光进街)(太平街至朝阳街)、人民路(光明街至永乐胡同)、友谊路(朝阳街至南阳胡同)(金洲苑至光明街)(太平街路口)、朝阳街(解放路至重阳胡同)、局子街(爱丹路至海兰路)(丰富胡同至友谊路)、光明街(团结路至解放路)、丛柳街过河、新丰泵站、丛柳泵站、铁南路下穿、建工街下穿和富新街等区域道路。
施工期间,请过往车辆和行人按照交通标志指示信息绕行,在此对因施工给大家带来的不便表示歉意,敬请广大市民理解和支持。
附件:1、延吉市雨污分流项目施工区域示意图(第三阶段)
